  一、基本情况

  获奖项目名称:大跨度桁架微振厂房屋盖高精度累计滑移施工关键技术

  主要完成单位:中建钢构股份有限公司、中建钢构天津有限公司、中建六局总承包工程有限公司、中建科工(北京)控股有限公司、中建科工集团(天津)有限公司

  主要完成人:钱焕、李毅、汪天平、国贤慧、魏金满、吴小健、刘英虎、刘彪、代连水、李维宇

  二、项目背景

  中芯西青12英寸晶圆代工生产线项目生产厂房钢结构工程总用钢量约2.46万吨,整体长约196.8m,宽约182.4m,屋面采用钢桁架结构,桁架共21榀,最大结构高度42.9m。生产辅助厂房钢结构工程总用钢量约1.58万吨,整体长约182.4m,宽约120.0m,屋面采用钢桁架结构,桁架共29榀,最大结构高度42.9m。

桁架上弦、下弦上表面均铺设压型金属板,浇筑150mm混凝土作为变电站、排气机房、设备检修及后续备用空间。生产厂房和生产辅助厂房西侧为仓库、变电站、柴发站、垃圾房等单体建筑、北侧为动力中心、距辅助厂房北侧端部20m,东侧道路空间15m,空间布局紧密,场地狭窄,工期紧,选用滑移措施安装。


项目效果图

  三、创新成果

  (1)提出了基于大跨度架单元吊装方案模拟与分析的关键技术,使用桁架单体双机异向同步吊装,采用PLC系统施工;布置单边支撑体系减少华夫板变形,增加外部斜撑,提高承载力。

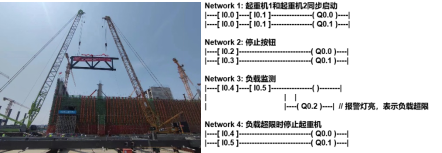

现场双机同步异向吊装技术及PLC梯形图代码示例

  (2)针对高位组合屋盖的滑移施工,根据“原位吊装+滑移+嵌补三区”划分原则,提出了分块累计滑移、滑移同步推进、可视化平台架构的精密嵌补等多项技术;设计了“雪橇”式滑块,提高了传力效率。

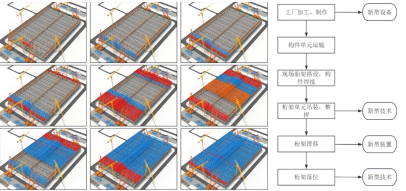

滑移施工流程图示

  (3)优化了节点构造和装置设计,实现了大跨度屋盖桁架的零距卸载和柱顶精准落位,免除液压千斤顶的先顶升,后落位的步骤,节约成本、缩短工期。


节点设计创新                  数值分析结果

   (4)针对构件制作难题,工厂中引入智能制造技术,开发了基于轻量化、高效化、快速化的“移动工厂”体系,实现生产进度、质量等过程信息化管理。

  四、推广应用情况

  该技术成功应用于中芯国际芯片厂房、沈阳飞机综合装配厂房等工程,施工精度满足设计和规范要求,保证施工质量,缩短施工工期,降低施工成本,施工质量及效果得到各方一致好评。为大跨度、高精度厂房的滑移施工提供了可行、高效的解决方案和参考资料,为工程如期履约提供了保障,取得了显著的社会和经济效益。
